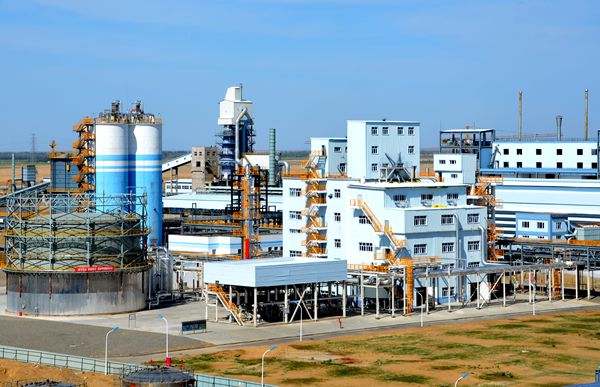

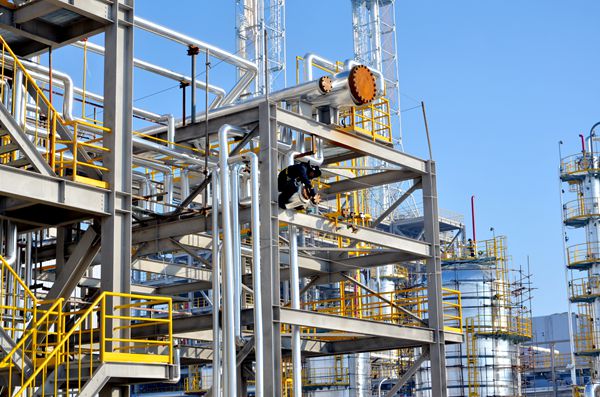

行政部(特約記者)姚剛、張巖 能源公司(特約記者)康棟杰、張玉楠
在這冰雪的世界里, 我們無懼惡劣天氣, 像“釘子”般, 扎根在項目建設一線, 為藍山屯河二期BDO項目, 奉獻著自己的力量, 我們都是新時代的追夢人。
七年前,一群懷揣夢想的弄潮兒在這荒涼的土地上播下了希望的種子,能源公司一體化項目也在這荒涼的隔壁上落地扎根。而如今,又有一顆明珠經過18個月孕育,將要閃爍光芒,這就是二期BDO項目!
2018年5月15日,新疆藍山屯河化工股份有限公司黨委書記、總經理李鵬帶領公司領導班子與中國成達工程有限公司簽訂二期年產10.4萬噸1,4-丁二醇項目總承包合同,確定項目目標工期18個月。
2018年5月21日,二期BDO項目開工會在中國成達總部舉行,藍山屯河與成達公司共同確定了二期BDO項目建設方案,并對設計、采購、施工等工作統籌規劃和安排,標志著項目的全面啟動。
2018年7月1日,二期BDO項目現場開工會在新疆昌吉州奇臺縣喇嘛湖梁工業園區新疆藍山屯河能源有限公司圓形會議室進行,總包方中國成達、監理單位北京華旭及六支主要施工單位參會,二期BDO項目正式破土動工。
2018年11月26日,二期BDO項目工藝管道90%模型審查完成,通過一期裝置運行經驗和全方位的設計審查,共同提出優化意見,打造高品質的優質工程。
2019年2月22日,冬季復工會召開,2018年底土建工作已基本結束,通過冬季管道預制、設備材料催交等方式,復工會召開后,管道及設備電儀安裝工作全面展開。
2019年6月20日,施工單位舉行大干100天動員大會和授旗儀式,在確保質量和安全的前提下,全力搶抓工期。全體工人在旗幟下宣誓,兢兢業業工作,打造優質工程,全力確保項目按期完成。
2019年9月30日,二期年產10.4萬噸BDO項目,在昌吉州奇臺縣能源公司圓形會議廳舉行了隆重的中交儀式。
2019年8月29日,二期110KV總變受電。總變受電后,各裝置配電室陸續受電,為各裝置單機試車及聯動試車奠定基礎。
2019年11月20日,二期BDO項目中間交接證書簽署完成。二期BDO項目進入投料試車階段。
項目自2018年7月1日開工以來,藍山屯河能源公司與中國成達工程公司及各參建單位一道,同心同德、群策群力、科學組織、精心安排,在充分借鑒一期BDO項目建設經驗的基礎上,克服種種困難,始終咬定18個月的施工進度總目標不放松,設計上極力優化,采購上加班加點,施工上緊扣節點,質量上追求完美,成本上精打細算,目前項目開車在即,實屬不易,極為難得,刷新了國內外同類項目建設速度新紀錄,為藍山屯河公司高質量、低成本發展戰略落地奠定了堅實的基礎。
|
